JERA, Dell, RHAELM, 일본에 150억 달러 규모의 AI 인프라 프로젝트 계획

- JERA, Dell, RHAELM은 150억 달러 규모의 치바 프로젝트를 시작으로 재사용 가능한 AI 인프라 모델을 개발 중입니다.
- 400MW 규모의 시설은 JERA의 발전소 옆에 위치하며, 배후 계량 발전 방식을 활용해 배포를 가속화할 예정입니다.
- 성공 시 파트너들은 이 모델을 일본 전역으로 확장하고 2030년대 다기가와트 규모의 용량을 확보할 계획입니다.
JERA, Dell Technologies, RHAELM은 JERA의 치바 발전소 인근에서 시작되는 150억 달러 규모의 프로젝트를 통해 일본의 표준 AI 인프라 모델을 수립하기 위한 계약을 체결했습니다.
파트너들은 전력, 냉각, 컴퓨팅 문제를 개별적으로 해결하는 대신, AI 용량 배포를 더 빠르게 촉진할 수 있는 재현 가능한 설계를 통해 함께 해결하고자 합니다.
JERA의 발표에 따르면 RHAELM은 개발 및 공급을 담당하고, Dell은 컴퓨팅 인프라를 처리하며, JERA는 전력 공급과 부지 제공을 맡습니다.
단순한 일회성 구축이 아닌, 복제 가능한 템플릿
목표는 거대한 데이터 센터 하나를 만드는 것을 넘어선 것입니다. 현재 일본 내 AI 프로젝트는 매번 해당 사이트의 전력, 전기 시스템, 냉각 및 컴퓨팅 인프라를 처음부터 구축해야 합니다.
JERA, Dell, RHAELM은 향후 프로젝트를 더 빠르고 쉽게 구축할 수 있도록 재사용 가능한 표준 설계를 마련하고자 합니다.
초기 테스트 사례는 지바입니다. 성공 시 JERA 시설로 확대하고 궁극적으로 국제적으로 진출하며, 2030 년대 일본 내에서 기가와트 단위의 다중 AI 용량을 구축할 계획입니다.
이러한 개발은 AI 인프라 경쟁에서 전력 가용성에 대한 강조가 높아지고 있음을 시사합니다. PwC의 전망에 따르면 전력원 접근성은 새로운 데이터센터 설립 위치 결정에 영향을 미칠 가능성이 높습니다.

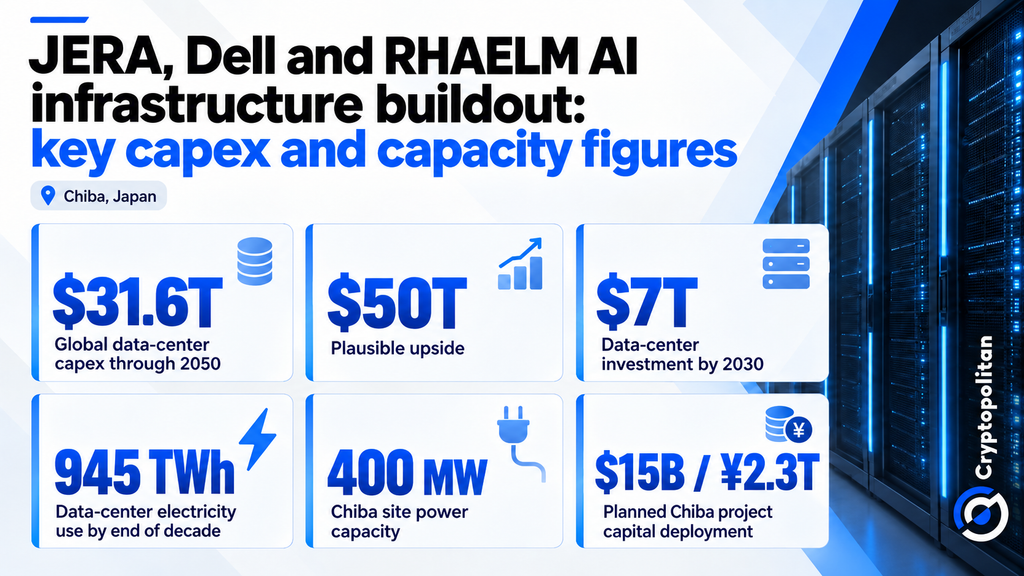

지바 프로젝트: 400 MW, 계량기 뒤 (behind the meter)
초기 프로젝트는 JERA의 지바 화력발전소 옆에 위치하며 최대 400MW의 전력을 활용할 수 있습니다. Reuters에 따르면 총 투자액은 부지, 전력 인프라, 건설, AI 컴퓨팅 장비를 포함해 150억 달러 이상, 약 2조 3천억 엔에 달할 것으로 예상됩니다.
이 시설은 JERA 의 발전 인프라를 통해 모든 전력 수요를 충당하여 새로운 전력망 연결 필요성을 줄이는 것을 목표로 합니다. 로이터에 따르면 단계적 운영은 2028 년부터 시작되어 2029 년까지 완전 가동을 달성할 예정입니다.
JERA 는 부지와 전력을 제공하고, Dell 은 표준화된 랙 규모 AI 인프라를 제공하며, RHAELM 은 개발, 자금 조달 및 운영을 담당합니다.
Apollo Global Management 는 RHAELM 의 전략적 투자 및 자금 조달 파트너로 합류할 것으로 예상됩니다.

수조 달러 규모의 구축에 맞서
지바의 150억 달러 규모는 더 넓은 지출 흐름에 비하면 아직 작은 편입니다. PwC 추정치에 따르면 글로벌 데이터센터 자본지출 (capex) 은 2050년까지 31.6조 달러에 달할 수 있으며, 상향 조정 시 50조 달러에 이를 수도 있습니다.
단기적으로 보면 McKinsey의 추정치에 따라 데이터센터 투자는 2030년까지 7조 달러에 근접할 수 있는 반면, IEA는 데이터센터의 전력 사용량이 이번 세기 말까지 약 945TWh로 현재 대비 거의 두 배로 증가할 것으로 전망합니다.
이 지출은 이미 광범위한 경제에 영향을 미치고 있습니다. 크립토폴리탄은 이전에 AI 데이터센터 수요가 미국 제조업과 비주거용 건설을 지원하면서 전력, 자재 및 자본에 대한 경쟁을 높이고 있다고 보도했습니다.
지바 프로젝트의 진정한 시험대는 전력과 컴퓨팅을 반복 가능한 설계를 통해 연결함으로써 해당 투자 사이클을 더 빠르고 저렴하며 확장하기 쉽게 만들 수 있느냐는 점입니다.
암호화폐 뉴스를 단순히 읽는 것을 넘어, 이해하세요. 뉴스레터에 구독하세요. 무료입니다.
자주 묻는 질문
JERA, Dell, RHAELM은 실제로 무엇을 합의했습니까?
일본 전역에서 AI 인프라를 구축하기 위한 표준화되고 반복 가능한 프레임워크 개발을 위한 양해각서에 서명했습니다. 이는 발전, 전기 인프라, 냉각, AI 컴퓨팅을 하나의 모델로 통합한 것입니다.
지바 프로젝트 규모와 가동 시기는 어떻게 됩니까?
전체 단계에 걸쳐 150 억 달러 이상 (약 2 조 3 천억 엔) 의 총 자본이 투입되며, 최대 400MW 의 전력 용량을 지원받아 2028 년경 가동을 목표로 합니다.
왜 JERA 발전소 옆에 데이터 센터를 위치시키는 것이 중요한가요?
부지가 계량기 뒤쪽에 위치하여 JERA의 운영 중인 발전소에서 직접 전력을 공급받기 때문입니다. 이를 통해 기존 그리드 연결 방식보다 수년 일찍 컴퓨팅 용량을 가동할 수 있습니다.
면책 조항. 제공된 정보는 투자 조언이 아닙니다. Cryptopolitan.com은 이 페이지에 제공된 정보를 기반으로 이루어진 모든 투자에 대해 책임을 지지 않습니다. 어떤 투자 결정을 내리기 전에 독립적인 조사나 자격을 갖춘 전문가와의 상담을 강력히 권장합니다.

마이아 비오둔
미카 아비오둔은 탈린 공과대학교 (TalTech) 에서 환경공학 및 관리 석사 학위를 바탕으로 크립토폴리탄에서 콘텐츠와 가격 예측 뉴스를 다듬고 있습니다. 현재 암호화폐 미디어 업계 7년 차인 그는 주요 암호화폐, 알트코인, DeFi, 스테이블코인, 거시 동향 및 신기술을 다루고 있습니다.
